2012??? căn hộ này bán 2015 mà thớt???Chào cả nhà, mình cũng đang dự tính mua can hộ bên An gia star Bình Tan.
Thấy các bác comment tu năm 2012, mà dến giờ ben đó mới hoàn thành xong móng sau thấy có vẻ phiêu phiêu quá các bác ạ. Không biết có bác nào đã mua hay nghiên cứu nhiều về căn hộ này chưa, cho em xin y kiến với.
- Status
- Không mở trả lời sau này.
Anh chị có thích khu vực Phú Nhuận, Tân Bình ko, sms sđt cho em em tư vấn cho. Của CĐT Novaland đó.
Hay anh chị tham khảo thử diaoctragop.com nha.
Thân ái!
Mấy cái dự án của Novaland bên phú nhuận chưa xong móng mà huy động vốn đến 50% giá trị căn nhà
Attachments
-
60,8 KB Đọc: 9
Tặng các bác vài ảnh về quá trình XD AnGia Star

14/5. 2 robot ép cọc. Đã ép được khá nhiều. Hình như rục rịch từ tháng 3 nhưng bị ngưng một thời gian, không hiểu vì sao.

5/6. Đào móng song song với ép cọc.
28/6. Đã đổ móng cẩu tháp, một số BT lót móng.
8/7. Lắp cẩu tháp, xong giằng móng khu có lửng.

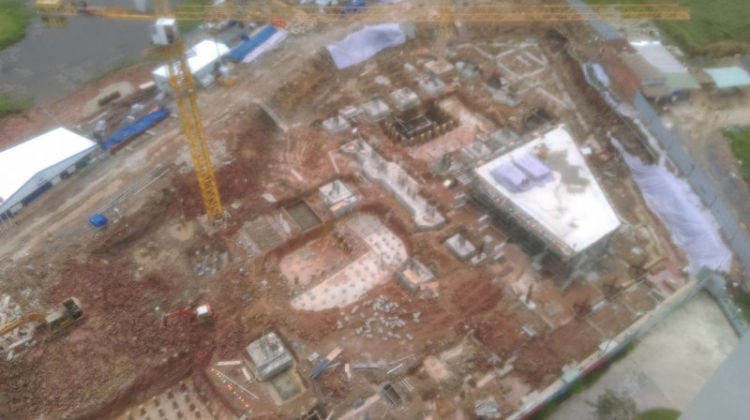

20/7. Xong sàn lửng hầm và tiếp tục làm móng
31/7. Tiếp tục làm móng

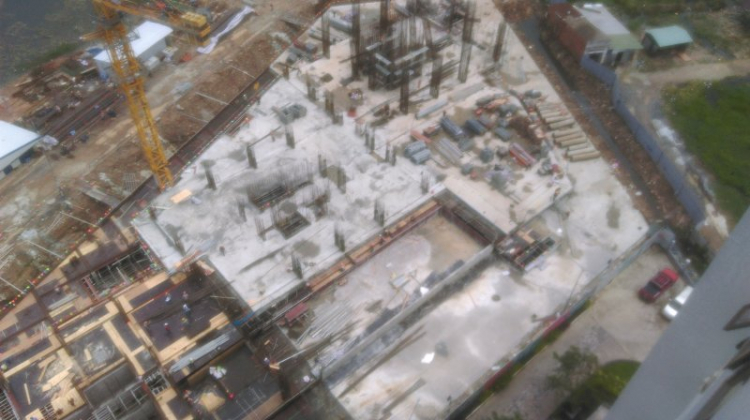

13/9. Xong 2 khoang sàn trệt (nắp hầm), còn 1 khoang đang làm

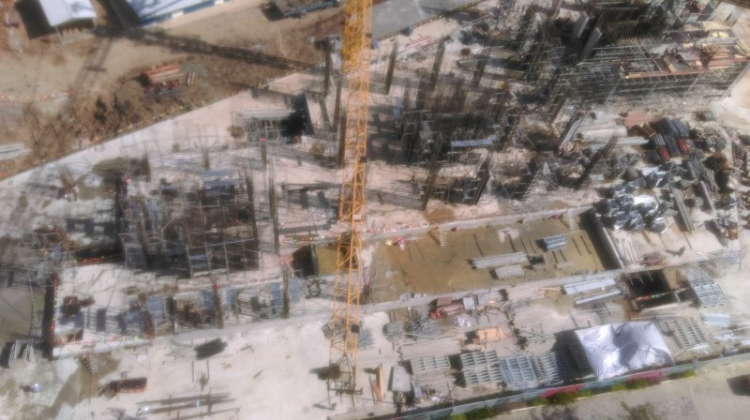

25/9. Đã xong sàn hầm, đang lắp ván khuôn sàn lầu 1 block ngoài cùng.

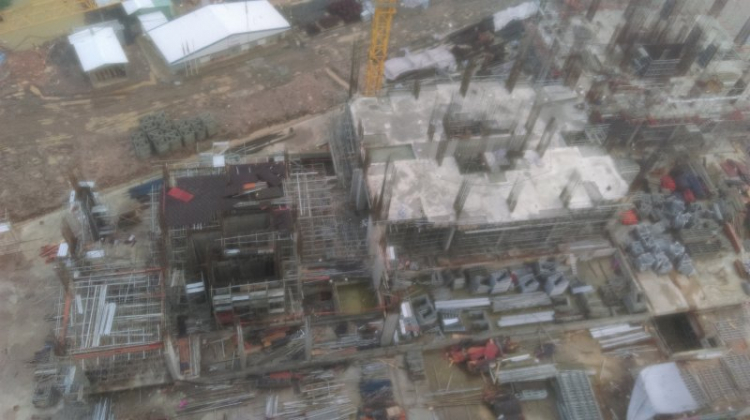

10/10. Đã đổ sàn tầng 1 được 2 block
Như vậy từ lúc đào móng tới lúc đóng nắp tầng hầm: chưa tới 4 tháng, khá nhanh
Sàn tầng 1: dưới 1 tháng, cũng khá nhanh.
P/S: Giải thích luôn có thể có bác thắc mắc: Tôi cũng dân QLDA nên buồn buồn ra ban công chụp mấy cái chơi, cũng để làm tài liệu.
14/5. 2 robot ép cọc. Đã ép được khá nhiều. Hình như rục rịch từ tháng 3 nhưng bị ngưng một thời gian, không hiểu vì sao.
5/6. Đào móng song song với ép cọc.
28/6. Đã đổ móng cẩu tháp, một số BT lót móng.
8/7. Lắp cẩu tháp, xong giằng móng khu có lửng.
20/7. Xong sàn lửng hầm và tiếp tục làm móng
31/7. Tiếp tục làm móng
13/9. Xong 2 khoang sàn trệt (nắp hầm), còn 1 khoang đang làm
25/9. Đã xong sàn hầm, đang lắp ván khuôn sàn lầu 1 block ngoài cùng.
Như vậy từ lúc đào móng tới lúc đóng nắp tầng hầm: chưa tới 4 tháng, khá nhanh
Sàn tầng 1: dưới 1 tháng, cũng khá nhanh.
P/S: Giải thích luôn có thể có bác thắc mắc: Tôi cũng dân QLDA nên buồn buồn ra ban công chụp mấy cái chơi, cũng để làm tài liệu.
Attachments
-
68,2 KB Đọc: 3
Phần thô thì nhanh thôi bác, tiền cũng không nhiều so với toàn bộ công trình. Phần BTCT toàn nhà chỉ chiếm khoảng 30-35%, trong đó phần móng là nặng nhất.
Như vậy mỗi tầng chỉ chiếm khoảng trên 1%. Nếu đẩy nhanh chỉ khoảng 10-12 ngày/tầng thôi.
Như vậy mỗi tầng chỉ chiếm khoảng trên 1%. Nếu đẩy nhanh chỉ khoảng 10-12 ngày/tầng thôi.
Tôi ở khu này, thấy giờ có mấy bất tiện:
- Phải đi vòng, vì QL1 có giải phân cách cứng.
- Dân cư chưa đông nên mấy chỗ bán hàng trong chung cư khá lèo tèo, mua đồ nhiều phải ra ngoài. Lúc trước có cái kiểu siêu thị mini mà ế quá phải dẹp rồi.
- Các tiện ích đều ở khu đang xây (bể bơi, sân tennis ...)
Đang hy vọng An Gia xây xong thành một khu ngon, mở được cái đường ra phía sau thì đi lại rất tiện.
- Phải đi vòng, vì QL1 có giải phân cách cứng.
- Dân cư chưa đông nên mấy chỗ bán hàng trong chung cư khá lèo tèo, mua đồ nhiều phải ra ngoài. Lúc trước có cái kiểu siêu thị mini mà ế quá phải dẹp rồi.
- Các tiện ích đều ở khu đang xây (bể bơi, sân tennis ...)
Đang hy vọng An Gia xây xong thành một khu ngon, mở được cái đường ra phía sau thì đi lại rất tiện.
