Hạng B1
6/6/23
88
84
18
36
Em được biết bác Nguyễn Tấn Lê Bí Thơ HT hiện tại nguyên Giám Đốc sở GT-VT với những kinh nghiệm trong nghành mà HT vẫn chưa có đột phá gì về hạ tầng...haizzz
Ngoài Tân Minh Sơn Mỹ, có thêm được 1 đường được bố trí vốn: đường số 15 (đường Cô Kiều) đường này từ quốc lộ 55 kết nối vào đường liên xã rồi rẽ ra Tân Xuân hoặc rẽ về cầu 6 chợ hoà hiệp xuyên mộc bà rịa

Hạng B1
6/6/23
88
84
18
36

Duyệt chủ trương và thi công kho cảng LNG KCN Sơn Mỹ 1, Hàm Tân, Bình Thuận

Thi công

Duyệt chủ trương

Địa thế và tiềm năng 3 xã ven biển Hàm Tân Bình Thuận

Địa thế và tiềm năng 3 xã ven biển Hàm Tân Bình Thuận

Địa thế và tiềm năng 3 xã ven biển Hàm Tân Bình Thuận

Địa thế và tiềm năng 3 xã ven biển Hàm Tân Bình Thuận

Địa thế và tiềm năng 3 xã ven biển Hàm Tân Bình Thuận

Địa thế và tiềm năng 3 xã ven biển Hàm Tân Bình Thuận

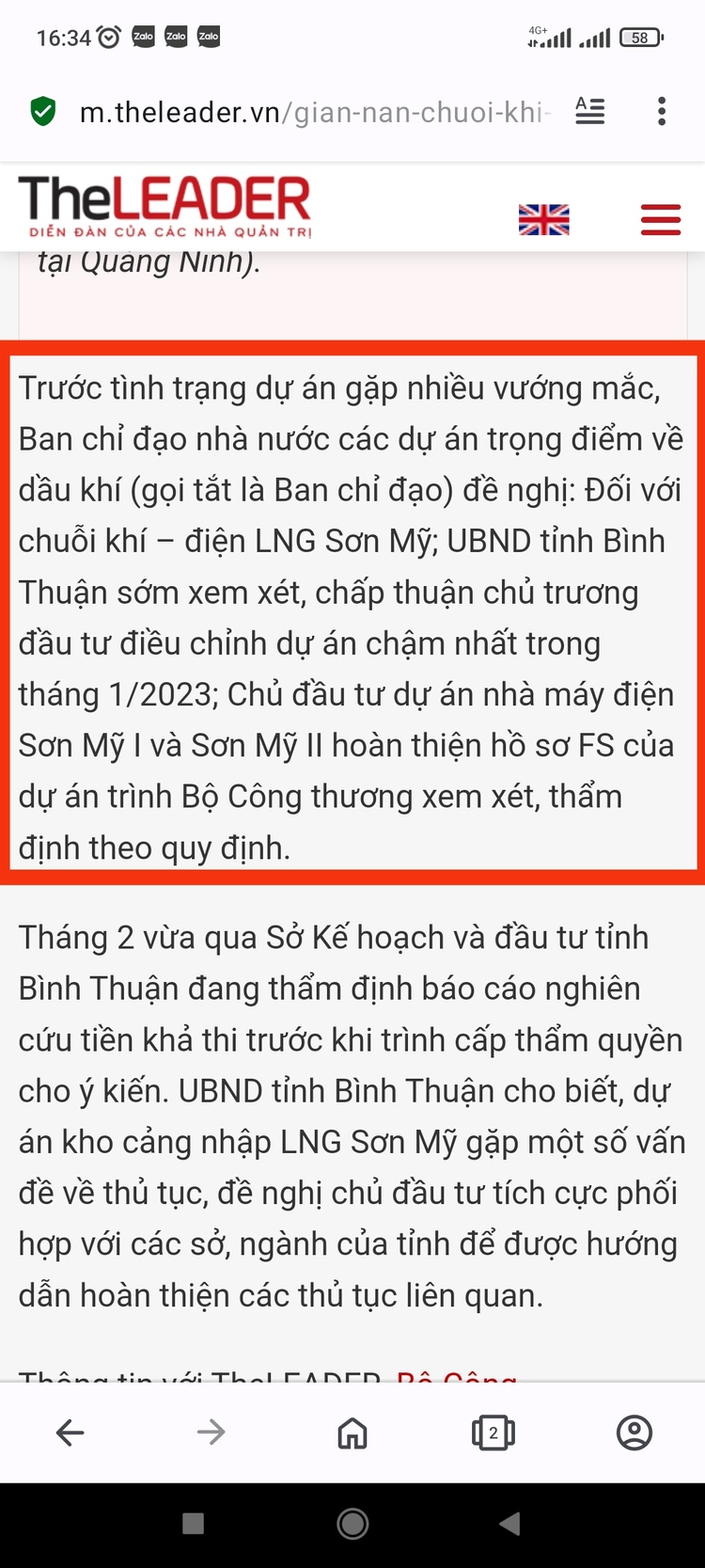

Dự án này thuộc dự án trọng điểm của ngành dầu khí, được ban chỉ đạo nhà nước các dự án trọng điểm về dầu khí đôn đốc nên tiến độ nhanh.

Chỉnh sửa cuối:
  • Like
Reactions: cù bơ cù bất
Tập Lái
4/7/23
8
8
3
33
Chúc mừng người dân Sơn Mỹ nói riêng và Hàm Tân nói chung, nhờ những dự án lớn tầm cỡ Quốc gia và yếu tố nước ngoài mới nâng tầm được hạ tầng khu vực và tư duy LĐ được. Không biết tiến độ sắp tới sẽ ra sao bác nhỉ?

  • Like
Reactions: vedepthiennhien
Hạng B1
6/6/23
88
84
18
36
Chúc mừng người dân Sơn Mỹ nói riêng và Hàm Tân nói chung, nhờ những dự án lớn tầm cỡ Quốc gia và yếu tố nước ngoài mới nâng tầm được hạ tầng khu vực và tư duy LĐ được. Không biết tiến độ sắp tới sẽ ra sao bác nhỉ?
Đang đền bù đợt 2 giai đoạn 1: 241ha và đợt 3 giai đoạn 1: 298ha

Hội đồng thẩm định giá bồi thường đang làm việc để duyệt và công bố giá bồi thường.

Đề xuất bồi thường như bên dưới:

Địa thế và tiềm năng 3 xã ven biển Hàm Tân Bình Thuận

Địa thế và tiềm năng 3 xã ven biển Hàm Tân Bình Thuận

Địa thế và tiềm năng 3 xã ven biển Hàm Tân Bình Thuận

Tập Lái
4/7/23
8
8
3
33
Đang đền bù đợt 2 giai đoạn 1: 241ha và đợt 3 giai đoạn 1: 298ha

Hội đồng thẩm định giá bồi thường đang làm việc để duyệt và công bố giá bồi thường.

Đề xuất bồi thường như bên dưới:

View attachment 2976639

View attachment 2976640

View attachment 2976641
Đang đền bù đợt 2 giai đoạn 1: 241ha và đợt 3 giai đoạn 1: 298ha

Hội đồng thẩm định giá bồi thường đang làm việc để duyệt và công bố giá bồi thường.

Đề xuất bồi thường như bên dưới:

View attachment 2976639

View attachment 2976640

View attachment 2976641
Cảm ơn bác đã thông tin, như vậy đã có những dấu hiệu tích cực nhưng cần mất rất nhiều thời gian nữa (ít nhất sau 5 năm nữa - nhận định cá nhân) mới xong hạ tầng cơ bản (so với thông tin vận hành thương mại dự kiến năm 2027).

  • Like
Reactions: vedepthiennhien
Hạng B1
6/6/23
88
84
18
36
Tập trung giải phóng mặt bằng khu vực dự án BOT và kho cảng LNG Sơn Mỹ với diện tích 375 ha

“Dự án đầu tư xây dựng và kinh doanh kết cấu hạ tầng KCN Sơn Mỹ 1, huyện Hàm Tân là dự án quan trọng của tỉnh Bình Thuận và được Thủ tướng Chính phủ rất quan tâm. Trong thời gian tới yêu cầu UBND huyện Hàm Tân tập trung công tác đền bù, giải phóng mặt bằng KCN, ưu tiên làm trước khu vực dự án BOT và kho cảng LNG Sơn Mỹ với diện tích 375 ha; huyện tổng hợp các khó khăn, vướng mắc gửi về Sở Tài nguyên & Môi trường để phối hợp tháo gỡ. Đồng thời, Sở Tài nguyên & Môi trường có trách nhiệm hỗ trợ, giải đáp các thắc mắc của UBND huyện Hàm Tân về công tác đền bù, giải phóng mặt bằng Dự án đầu tư xây dựng và kinh doanh kết cấu hạ tầng KCN Sơn Mỹ 1. Chủ đầu tư dự án chủ động phối hợp UBND huyện Hàm Tân, các sở, ngành liên quan đẩy nhanh tiến độ thực hiện công tác đền bù, giải phóng mặt bằng. UBND xã Sơn Mỹ quản lý chặt chẽ việc sang nhượng, lấn chiếm đất trong khu vực KCN”.

  • Like
Reactions: Nguyentrunglotus
Hạng B1
6/6/23
88
84
18
36
Thời buổi dự thảo luật luật đất đai với cơ chế đền bù dự kiến có sự thay đổi, dự là IPICO đền bù đất KCN Sơn Mỹ 1 gặp nhiều sóng gió. Đất có mặt biển dân giao dịch 30 - 40 chục tỷ/mẫu mà giờ đền theo bảng đền bù hội đồng giá Bình Thuận đang họp, khả năng khó trôi

Tập Lái
4/7/23
8
8
3
33
Thời buổi dự thảo luật luật đất đai với cơ chế đền bù dự kiến có sự thay đổi, dự là IPICO đền bù đất KCN Sơn Mỹ 1 gặp nhiều sóng gió. Đất có mặt biển dân giao dịch 30 - 40 chục tỷ/mẫu mà giờ đền theo bảng đền bù hội đồng giá Bình Thuận đang họp, khả năng khó trôi
Như mình dự báo thì còn rất rất lâu mới làm được dự án này, bên nào cũng có cái lý riêng, về cơ chế đền bù đất đai thì là vấn đề muôn thuở không phải mỗi dự án này mà là vấn đề của cá nước, Mong là lợi ích hài hòa và thống nhất được cả 2 bên.

  • Like
Reactions: vedepthiennhien
Hạng B1
6/6/23
88
84
18
36

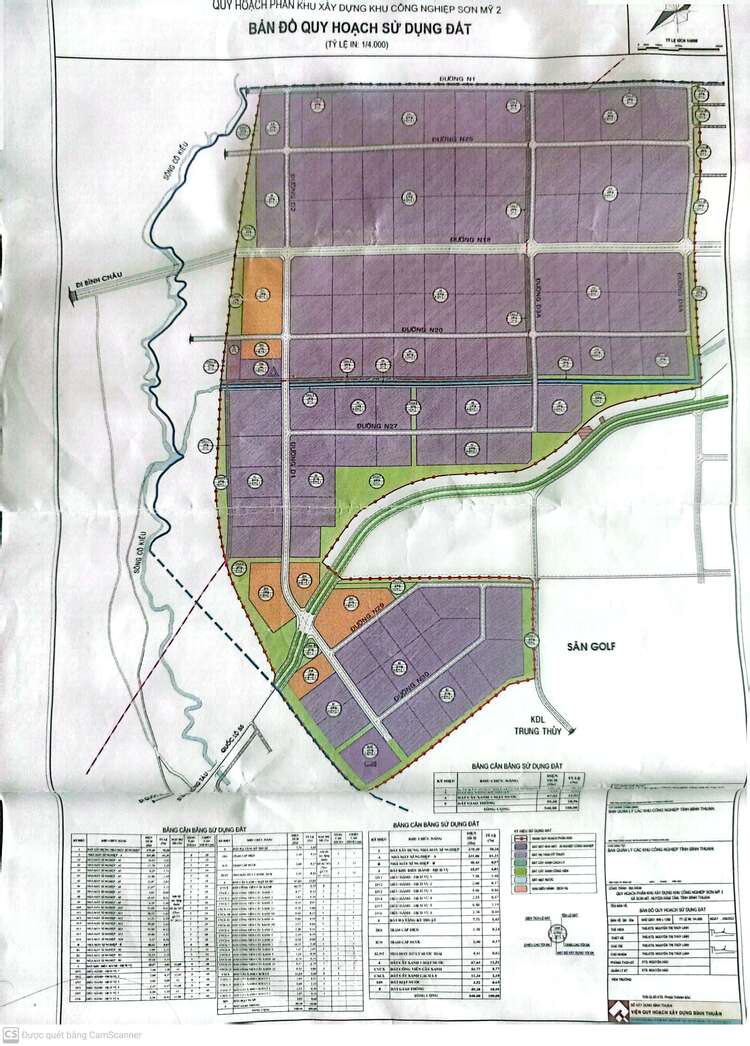

Chấp thuận chủ trương đầu tư, kinh doanh kết cấu hạ tầng KCN Sơn Mỹ 2, Bình Thuận

Tiềm lực chủ đầu tư, công ty Đông Sài Gòn, đến đâu?

Nhà đầu tư thân cận của Đông Sài Gòn đã mua được bao nhiêu diện tích đất trong tổng số đất cần đền bù?

Địa thế và tiềm năng 3 xã ven biển Hàm Tân Bình Thuận

  • Like
Reactions: cù bơ cù bất
Hạng B2
11/6/08
314
19.497
93
Chấp thuận chủ trương đầu tư, kinh doanh kết cấu hạ tầng KCN Sơn Mỹ 2, Bình Thuận

Tiềm lực chủ đầu tư, công ty Đông Sài Gòn, đến đâu?

Nhà đầu tư thân cận của Đông Sài Gòn đã mua được bao nhiêu diện tích đất trong tổng số đất cần đền bù?

View attachment 3005459
cái này ngay Nhà thờ Phục sinh đi ra phải không chi ?
