[BCOLOR=#ffffff]Về dự án PetroVietnam Landmark hơn 1.110 tỷ đồng: Chủ đầu tư nợ như chúa chổm "lộ rõ dấu hiệu lưà đảo"[/BCOLOR]
"Bao CA TPHCM"
[xtable=skin1|border:0|cellpadding:0|cellspacing:0|100%x@]
{tbody}
{tr}
{td=left} {/td}
{/tr}
{tr}
{td=left} {/td}
{td=@x22}Thứ sáu, 05/09/2014 13:55{/td}
{td=left} {/td}
{/tr}
{tr}
{td=left} {/td}
{td=left}
Khách hàng bức xúc kéo đến công trường nhưng chủ đầu tư luôn tránh mặt
Sau khi Báo CATP đăng bài phản ánh ngày 28-8-2014, hàng trăm nạn nhân của dự án (DA) "khủng" (do Công ty cổ phần bất động sản dầu khí Việt Nam làm chủ đầu tư) tiếp tục đến tòa soạn cung cấp thêm chứng cứ tố cáo chủ đầu tư (CĐT) chi tiền vô tội vạ dẫn đến nợ nần chồng chất. Chỉ riêng số lãi còn thiếu ngân hàng (NH) đã lên đến hàng chục tỷ đồng và sẽ còn tăng cao do "lãi chồng lãi"... >> Dự án hơn 1.110 tỷ đồng của PetroVietnam Landmark: Giữa đường "gãy gánh" DỰ ÁN "KHỦNG", CHI TIỀN "KHIẾP" Trong khi DA trên đã "trùm mền" từ cuối năm 2011 do hết vốn thì CĐT là Công ty cổ phần bất động sản dầu khí Việt Nam (PVC Land) lại rất "hào phóng" chi hàng trăm tỷ đồng cho các nhà thầu mà không cần biết số tiền đó đi về đâu. Đến khi phía thầu mất năng lực tài chính phải ngưng thi công, PVC Land bị chiếm dụng vốn lên tới hàng chục tỷ đồng chưa biết bao giờ mới đòi lại được. Lâu nay thường chỉ có nhà thầu đòi nợ CĐT, còn ở DA này thì ngược lại! Theo báo cáo, tính đến giữa tháng 8-2014 tổng giá trị đầu tư vào DA (gồm tiền mua đất, tư vấn đầu tư, xây lắp, thiết bị...) hơn 892 tỷ đồng, thế nhưng PVC Land đã thanh toán và cho các nhà thầu "tạm ứng" hơn 909 tỷ! Con số trên trong thực tế cũng chưa chính xác bởi qua tìm hiểu của chúng tôi, chỉ riêng hai công ty "họ dầu khí” (DK) được Tập đoàn DK Việt Nam và Tổng công ty cổ phần xây lắp DK chỉ định thầu thực hiện DA đã nợ CĐT gần 28 tỷ. Đó là Công ty cổ phần đầu tư và xây lắp DK Sài Gòn (PVC-SG) nợ PVC Land gần 13 tỷ và Công ty cổ phần thiết bị nội ngoại thất DK (PVC-Metal) nợ 15 tỷ. Thật khó tin khi PVC-Metal chỉ là nhà thầu phụ được PVC-SG thuê thi công hệ thống cơ điện, thang máy và dù không ký hợp đồng (HĐ) trực tiếp với PVC-Metal nhưng PVC Land vẫn hào phóng cho tạm ứng số tiền "khủng". Để rồi trong khi công việc còn dở dang thì PVC-SG rút êm, "ôm" theo 15 tỷ đồng. Dự án phải dừng lại giữa chừng do hết vốn thì lãnh đạo PVC Land lại vung tiền cho những việc không đâu. Dù chưa có kế hoạch triển khai khu văn phòng (thuộc DA) nhưng PVC Land vẫn chi 4,2 tỷ đồng cho Công ty cổ phần thiết kế VN Land Design để thực hiện khâu thiết kế. Công việc sau đó buộc phải dừng lại nhưng PVC Land vẫn chưa thu hồi được số tiền trên. Chi lố, chi dư dường như đã trở thành "bệnh" của CĐT. Trong khi DA PetroVietnam Landmark đang hết vốn thì PVC Land lại móc hầu bao 64 tỷ đồng góp vào một DA khác của Tập đoàn DK tại Q9 và tiếp tục nộp "lố" 7 tỷ so với khoản phải góp. PVC Land đang kiến nghị Tập đoàn DK cho phép rút vốn tại DA này và nhận lại khoản đã góp dư nhưng chưa có kết quả. Đại diện PVC Land thừa nhận đến nay vẫn chưa cấp giấy chứng nhận quyền sử dụng (sổ đỏ) khu đất 1,9ha làm DA. Thế nhưng PVC Land vẫn thoải mái xây cả chung cư bề thế vào loại nhất nhì Q2 với 4 tòa cao ốc từ 17 đến 21 tầng. Được biết khu đất này trước đây của Công ty cổ phần xây dựng số 14 (CC14), do vốn điều lệ không đủ điều kiện để cấp phép DA, từ đó bộ ba CC14, Công ty cổ phần địa ốc DK (PVL) và Công ty PVPL (C&S) thành lập PVC Land để trở thành chủ đầu tư DA. PVL ký HĐ chuyển nhượng khu đất 1,9ha của CC14. Trong khi thủ tục sang tên sổ đỏ cho chủ đầu tư DA chưa xong thì PVL lại sốt sắng chi trả toàn bộ 228,6 tỷ đồng cho CC14 (gồm tiền đất và các khoản phát sinh). Đại diện PVC Land cho biết để chuyển quyền sử dụng đất tại DA phải đóng khoảng 37,5 tỷ tiền thuế, đây là trách nhiệm của CC14. PVC Land đã nhiều lần làm việc, đôn đốc nhanh chóng đóng thuế sang tên nhưng họ vẫn tìm cách trì hoãn. Do PVL trực tiếp ký HĐ với CC14 nên PVC Land không có cách nào buộc đơn vị này thực hiện. LỘ RÕ DẤU HIỆU LỪA ĐẢO Bung tiền chi vô tội vạ thì PVC Land bị cụt vốn và đang trong tình cảnh nợ ngập đầu nên DA đành "giữa đường gãy gánh". Chỉ riêng tại Ngân hàng TMCP Liên Việt (chi nhánh TPHCM), tính đến ngày 13-8-2014 PVC Land nợ cả vốn lẫn lãi hơn 191 tỷ đồng, đành chấp nhận để "lãi chồng lãi". Đến nay, số lãi PVC Land phải trả cho Liên Việt lên tới 117,3 tỷ, trong đó đã thanh toán hơn 62,4 tỷ, còn thiếu gần 55 tỷ. Phía Liên Việt đã khởi kiện PVC Land để thu hồi các khoản nợ trên. Nhiều khách hàng bức xúc, PVC Land ký HĐ bán nhiều căn hộ cho họ thu tiền rồi mang thế chấp NH, rồi sau đó lại ký HĐ bán tiếp cho nhiều người khác nữa, vừa lừa NH vừa gạt khách hàng. Theo luật sư Hồ Tấn Vinh (Đoàn luật sư TPHCM), sai phạm của CĐT đặc biệt nghiêm trọng, lộ rõ dấu hiệu lừa đảo chiếm đoạt tài sản. Đã có nhiều đơn tố cáo PVC Land lừa đảo, đề nghị Cơ quan CSĐT Công an TPHCM làm rõ, xử lý nghiêm theo pháp luật. Bên cạnh đó, có khoảng 80 khách hàng đã ký thanh lý HĐ mua căn hộ tại DA với gần 42,3 tỷ đồng nhưng PVC Land chưa hoàn trả. Tài liệu chứng cứ thu thập được cho thấy DA PetroVietnam Landmark có nhiều sai phạm đặc biệt nghiêm trọng liên quan đến một số đơn vị, cá nhân. Ngày 14-4-2014, sau khi chủ trì cuộc họp với CĐT và các sở ngành liên quan, Phó chủ tịch UBND thành phố Nguyễn Hữu Tín chỉ đạo: giao Giám đốc Sở Xây dựng (XD) chủ trì cùng Sở Tài nguyên - Môi trường (TN - MT), UBND Q2 và các cơ quan, ban ngành liên quan kiểm tra, hệ thống lại toàn bộ quá trình thẩm định DA, cả quy trình thẩm định hồ sơ để thông qua DA và năng lực, kinh nghiệm quản lý nhà nước của các sở, cơ quan liên quan trong trường hợp này cũng như trách nhiệm trong việc tham mưu, đề xuất xử lý hồ sơ. Phó chủ tịch Nguyễn Hữu Tín yêu cầu xác định rõ trách nhiệm của các sở: XD, TN-MT, UBND Q2... trong việc thiếu kiểm tra, giám sát quá trình thực hiện DA của CĐT. Tại cuộc họp với hàng trăm khách hàng sáng 23-8-2014, đại diện CĐT tái khẳng định không còn khả năng tiếp tục DA. PVC Land đã phải "cầu cứu" đến Tập đoàn DK và Tổng công ty xây lắp DK nhưng vẫn chưa nhận được hồi âm...​
{/td}

{td=left|2%x@} {/td}
{/tr}
{tr}
{td=right|top} {/td}
{td=colspan:2|right|top}Thiên Long - Văn Cương{/td}
{/tr}
{/tbody}
[/xtable]

Hạng B1
28/1/11
70
23
18
36
mai đón đọc kỳ 3 trên báo CA.TPHCM thanh tra bộ xây dựng vào cuộc...............:3danbanh:

Hạng F
29/8/07
7.979
26.902
113
Thanh cha, thanh mẹ, thanh gì, nếu có phong bì thì lại thank you.
Đâu lại vào đó thôi bác, chắc ko hy vọng gì.
mai đón đọc kỳ 3 trên báo CA.TPHCM thanh tra bộ xây dựng vào cuộc...............:3danbanh:

  • Like
Reactions: Minhquan2008
Hạng B1
28/1/11
70
23
18
36
[BCOLOR=#ffffff]Về Dự án PetroVietnam Landmark: Thanh tra Bộ Xây dựng vào cuộc[/BCOLOR]

[BCOLOR=#ffffff]Làm việc với chủ đầu tư (CĐT) dự án là Công ty cổ phần bất động sản dầu khí (PVC Land) và Tổng công ty cổ phần xây lắp dầu khí (PVC - công ty mẹ của PVC Land), Thanh tra Bộ Xây dựng (XD) yêu cầu cung cấp toàn bộ tài liệu liên quan để làm rõ. Trước đó, PVC đã kiểm tra toàn diện DA, phát hiện nhiều chuyện không thể ngờ...[/BCOLOR]

"TIẾP KHÁCH" BẰNG HÀNG HIỆU
Sau khi khách hàng (KH) tố cáo hàng loạt sai phạm của CĐT, PVC đã thành lập tổ công tác kiểm tra DA này (P.An Phú, Q2, TPHCM). Phó tổng giám đốc (TGĐ) PVC Bùi Ngọc Hưng dẫn đầu, làm việc với PVC Land từ ngày 11 đến 15-8-2014.
Qua kiểm tra chứng từ, tổ công tác phát hiện nhiều khoản chi phí, thanh toán không có dự trù kinh phí, cũng chẳng có thời hạn hoàn tạm ứng. Đáng chú ý, rất nhiều khoản chi cho KH, trong đó có những khoản từ 100 đến hơn 140 triệu đồng, được thanh toán bằng tiền mặt sai nguyên tắc dẫn đến nguy cơ PVC Land không được khấu trừ thuế đầu vào.
Lạ nhất là phần chi "tiếp khách" bằng những món hàng "xịn", như thắt lưng, áo quần, giày dép, túi xách... Điển hình ngày 31-7-2013, PVC Land thanh toán tiếp khách nhưng hóa đơn lại thể hiện "mua túi xách" 12,5 triệu đồng? Ngày 9-8-2013, đơn vị này thanh toán cùng mục trên hơn 16 triệu đồng với hóa đơn "mua giày, thắt lưng"? và ngày 19-8-2013, lại tiếp khách với hóa đơn "mua túi xách" gần 16,2 triệu (!). "Bổn cũ soạn lại", ngày 9-9-2013 PVC Land tiếp khách gần 27,9 triệu kèm theo hóa đơn "mua áo khoác nữ, quần và áo sơ-mi nam", ngày 8-10-2013 tiếp khách 6,3 triệu đồng bằng hóa đơn "mua kim từ điển". Chưa dừng lại, vào các ngày 27-1 và 17-2-2014, PVC Land lại tiếp khách bằng hai hóa đơn "mua túi xách và giày" lần lượt là 26,3 và 17,7 triệu...
Nhiều KH của DA có chung bức xúc: trong khi DA "trùm mền" không có vốn triển khai, CĐT đang nợ như chúa chổm, vậy mà lại vung tiền mua sắm những món hàng hiệu để "tiếp khách". Chẳng biết khách "VIP" nào lại được đón tiếp nồng hậu đến thế?
KHI NGÂN HÀNG "QUAY LƯNG"
Theo PVC, chủ đầu tư đã không lường hết ảnh hưởng nặng nề khi thị trường bất động sản suy thoái, trong lúc ngân hàng không cho vay thêm vốn, cũng chẳng thu tiếp được tiền của KH nên dẫn tới DA phải tạm dừng, chậm bàn giao nhà đến nay là 2,5 năm.
Như Báo CATP phản ánh, chỉ riêng tại Ngân hàng TMCP Liên Việt (chi nhánh TPHCM), tính đến ngày 13-8-2014 PVC Land nợ cả vốn lẫn lãi hơn 191 tỷ đồng. Do nhiều khoản đã quá hạn nhưng PVC Land không có tiền trả, đành chấp nhận để lãi mẹ đẻ lãi con, sinh lãi... cháu chắt! Dự kiến nếu hoàn thành DA thì PVC Land lỗ 269 tỷ đồng, trong khi vốn điều lệ của công ty chỉ 300 tỷ nhưng chỉ mới góp được 249,6 tỷ.
Để tháo gỡ khó khăn, ngày 3-3-2014 CĐT có văn bản "cầu cứu" Ngân hàng Nhà nước (NHNN). Ngày 6-3-2014, PVC cũng có văn bản gửi nơi này xem xét hỗ trợ, tháo gỡ khó khăn tài chính để hoàn thiện DA. Cụ thể, PVC và PVC Land kiến nghị NHNN chỉ đạo NH Liên Việt cho phép gia hạn khoản nợ gốc 136,28 tỷ từ 3 đến 5 năm, xóa toàn bộ nợ lãi trái phiếu, giảm lãi suất từ 15% xuống dưới 12% và tiếp tục tài trợ vốn để hoàn thành DA.
Ngày 27-6-2014, NHNN có văn bản 4554/NHNN-TD khẳng định: những khó khăn của PVC Land gặp phải hiện nay không phải do thị trường bất động sản đóng băng mà là từ các nguyên nhân khác như doanh nghiệp (DN) chưa góp đủ vốn điều lệ nên tài chính yếu; kinh nghiệm và khả năng tổ chức quản lý sản xuất hoạt động kinh doanh còn hạn chế, thời gian xây dựng kéo dài... Đối với các kiến nghị của PVC và PVC Land, NHNN cho rằng không phù hợp với quy định pháp luật hoặc không thuộc thẩm quyền giải quyết, đề nghị CĐT làm việc trực tiếp với phía Liên Việt để tháo gỡ; chủ đầu tư nên bán, thanh lý bớt các tài sản chưa có nhu cầu sử dụng ngay để đảm bảo nguồn vốn và khả năng tài chính cho DN hoạt động đồng thời đề nghị cổ đông góp thêm vốn, trước mắt phải đủ vốn điều lệ đã đăng ký.
Trước đó, CĐT đã nhiều lần làm việc với NH Liên Việt để xin xóa nợ lãi, gia hạn nợ và được tiếp tục vay vốn nhưng đã bị từ chối. Hiện NH đã kiện CĐT ra Tòa án Q1 để đòi nợ.
"MẸ" XIN CỨU "CHÁU"!
Theo tính toán, CĐT cần chi hơn 543,5 tỷ đồng để hoàn thành DA. Trong khi đó, số tiền KH chưa đóng và những khoản đã lỡ cho nhà thầu tạm ứng dư chỉ khoảng gần 344,2 tỷ đồng. Như vậy, nếu thu được hết tiền từ KH và khoản tạm ứng thì PVC Land vẫn còn hụt gần 200 tỷ. Hiện tại, PVC Land đã cụt vốn nhưng không thể tiếp tục vay NH do nợ gốc và lãi quá lớn chưa thanh toán.
Với tình hình hiện tại, DA hoàn toàn tê liệt, chưa có phương án tháo gỡ. Trước phản ứng gay gắt của KH, Thanh tra Bộ XD vào cuộc và ngày 22-8-2014 đã có buổi làm việc với PVC, PVC Land. Tham dự cuộc họp là hai Phó TGĐ của PVC Bùi Tiến Thành, Nguyễn Trung Trí; Chủ tịch HĐQT PVC Land Nguyễn Trung Thành, TGĐ PVC Land Nguyễn Nam Sơn cùng nhiều cán bộ hai công ty.
Đến thời điểm này DA hoàn thành được 85% khối lượng, phần thô đã xong, thang máy được lắp đặt cho cả 4 block và đang trong quá trình chạy thử, điện nước đã hoàn thành được 60%. Sau khi nghe báo cáo tình hình, Thanh tra Bộ XD yêu cầu CĐT giải trình việc thế chấp DA vay NH như tố cáo của KH. Thật bất ngờ, PVC Land chối bay chối biến việc này. Chủ đầu tư cho rằng do DA chưa được cấp sổ đỏ nên không thể thế chấp ngân hàng. PVC Land chỉ thế chấp quyền phải thu của KH cho "nhà băng" (!).
Kết thúc cuộc họp, Thanh tra Bộ XD yêu cầu PVC Land cung cấp tài liệu liên quan đến DA như tất cả hợp đồng hợp tác, liên danh, hồ sơ cấp phép xây dựng, các văn bản kết luận, chỉ đạo của UBND và Sở XD TPHCM; biên bản làm việc với KH... để Thanh tra bộ xem xét xử lý.
Lâm vào đường cùng, PVC buộc phải gửi công văn đến Tập đoàn Dầu khí Việt Nam (PVN) đề nghị cứu DA của công ty "cháu" PVC Land thoát khỏi nguy cơ phá sản, tránh hậu quả khó lường...

Thiên Long - Văn Cương "CA TPHCM"

Hạng B2
5/6/13
158
209
43
http://giaoduc.net.vn/kinh-te/chu-d...pv-land-mark-co-nguy-co-mat-nha-post150224.gd

Chủ đầu tư vướng nợ, 400 cư dân PV Land Mark có nguy cơ mất nhà

THEO VTV
24/09/14 07:00

Hàng trăm tỷ đồng của hơn 400 người dân đang có nguy cơ bị mất trắng khi chủ đầu tư PV Land Mark TP.HCM vướng vào nợ nần và bị ngân hàng siết nợ.
Thêm sếp BĐS bị bắt: Những tiên đoán đang trở thành sự thật?Các sếp lớn bị bắt, hoang mang số phận dự án Petro Vietnam LandmarkDự án chậm tiến độ, cư dân Petrolandmark kéo ra Bắc... đòi nhà
Với chiêu thức hạ giá liên tục và đưa ra nhiều gói tiện ích để khách hàng đóng tiền từ 75 - 90% tổng giá trị căn nhà, tuy nhiên khi đã nhận tiền của người dân nhưng chủ đầu tư dự án PV Land Mark tại TP.HCM không bàn giao căn hộ đúng tiến độ, còn dự án đã dừng thi công vài năm nay.
Thậm chí, số tiền hàng trăm tỷ đồng của người dân đang có nguy cơ bị mất trắng khi chủ đầu tư vướng vào nợ nần và bị ngân hàng siết nợ. Đây là tình cảnh của hơn 400 cư dân tại dự án PV Land Mark TP.HCM.

Năm 2006, Tập đoàn Dầu khí Việt Nam phê duyệt quyết định hợp tác với Công ty Cổ phần Xây dựng số 14 - Bộ Xây dựng để hỗ trợ nhà ở an sinh cho cán bộ công nhân viên đang công tác tại tập đoàn tại dự án Petro Vietnam Landmark Quận 2 - TP.HCM và trong hợp đồng sẽ bàn giao nhà năm 2011 nhưng rồi thất hẹn.

[xtable=bcenter]
{tbody}
{tr}
{td} {/td}
{/tr}
{tr}

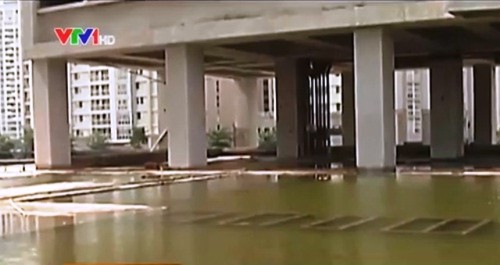

{td}Dự án PV Land Mark hiện đã có nhiều dấu hiệu xuống cấp.{/td}
{/tr}
{/tbody}
[/xtable]

Theo danh sách bán nhà tại dự án PV Land Mark, đã có trên 400 khách hàng đóng tiền số tiền trung bình từ 1,4 - 2 tỷ VND. Tuy nhiên, nhà không được nhận, người dân mòn mỏi đợi chờ trong khi công trình đang bắt đầu có dấu hiệu xuống cấp như nước ngập hầm, bong tróc… còn chủ dự án vẫn bặt vô âm tín.
Dự án PV Land Mark hiện đã có nhiều dấu hiệu xuống cấp.

Chị Nguyễn Thị Thủy - người mua nhà của dự án PV Land Mark bức xúc: “Vào thăm không được, gặp chủ đầu tư không xong, thậm chí bây giờ chúng tôi còn không biết ai là chủ thực sự của dự án này”.

Trong khi đó, anh Nguyễn Thanh Bình - một khách hàng khác của dự án cho biết: “Tôi cứ thuê hết nhà này đến nhà khác mà đến giờ vẫn chưa thấy dấu hiệu gì tích cực”.

Được biết, hiện dự án đang nợ Ngân hàng Liên Việt 191 tỷ VND và đang bị siết nợ. Không những thế, dự án được xây dựng trên đất chưa được cấp sổ đổ.

Theo ông Trương Nhật Quang - Luật sư Bình Dương, nếu giao nhà chậm thời hạn, chủ đầu tư phải bồi thường và trả tiền lãi từ thời gian cam kết ghi trên hợp đồng và thời gian thực tế. Tuy nhiên, ở dự án này, họ còn vi phạm pháp luật về kinh doanh bất động sản khi bán nhà chưa có quyền sử dụng đất.

Dự án chưa được cấp số đỏ, nhưng theo sàn giao dịch bất động sản Dầu khí Sông Hồng, đơn vị phân phối nhà ở của dự án này, đến nay đã nhận của người dân 88% giá trị căn nhà.
Trong khi đó, tại biên bản làm việc với thanh tra Bộ Xây dựng, chủ dự án lại khẳng định mới chỉ nhận được 70% số tiền cư dân đặt mua nhà. Số tiền đặt cọc của người dân đang ở đâu, bao giờ dự án mới được hoàn thiện, những uẩn khúc này cần sớm được cơ quan chức năng vào cuộc làm rõ...


  • Like
Reactions: tinhnhubagia
Hạng B2
5/6/13
158
209
43
http://petrovietnamlandmark.org/

Ban đại diện khách hàng Petrovietnam Landmark

Kính thưa quý khách hàng mua căn hộ Petrovietnam Landmark,
Ngày 20/09/2014, các khách hàng mua căn hộ Petrovietnam Landmark đã họp và thống nhất bầu Ban Đại Diện (sau đây gọi tắt là BĐD) nhằm thay mặt các khách hàng làm việc với chủ đầu tư và các cơ quan chức năng. Mục đích chính là đưa dự án thi công trở lại và bàn giao căn hộ cho khách hàng. BĐD là các anh chị nhiệt tình, tự nguyện bỏ công sức ra làm việc. Danh sách gồm các anh chị sau:
  1. Nguyễn Thị Thuỳ Mỵ (Trưởng Ban)
  2. Nguyễn Thị Nhị (Thành viên)
  3. Nguyễn Thị Thuỷ (Thành viên)
  4. Phạm Thị Kim Dung (Thành viên)
  5. Nguyễn Uyễn Diễm (Thành viên)
  6. Trần Thị Châu Giang (Hỗ trợ BĐD)
Để thuận tiện cho các khách hành theo dõi thông tin về dự án, BĐD thống nhất lập websitewww.petrovietnamlandmark.org. Web site sẽ tập hợp thông tin đầy đủ về dự án và các hoạt động liên quan đến dự án. Kinh phí thực hiện website do BĐD tự túc.
Kế hoạch sắp tới của BĐD sẽ rất nhiều, không chỉ tốn thời gian, niềm tin, công sức của các anh chị trong BĐD mà còn cần sự hỗ trợ, tư vấn rất lớn từ bên ngoài, các luật sư, cơ quan thông tấn báo chí,…. Việc này cần kinh phí thực hiện. Do vậy BĐD kêu gọi toàn thể khách hàng đồng hành cùng BĐD, chia sẽ cùng BĐD, đóng góp kinh phí vì sự thành công của dự án.
Hội nghị khách hàng ngày 23/08/2014, BĐD kêu gọi đóng góp mỗi căn hộ là 1 triệu đồng, tuy nhiên chỉ có khoảng 20% khách hàng đóng góp. BĐD kêu gọi các khách hàng chưa đóng góp vì sự thành công chung của dự án. Các khoản đóng góp xin gửi vào TK sau:
Tên TK: Nguyễn Thị Thuỳ Mỵ
Số TK:1000382236
Ngân hàng: Citibank Viet Nam. Địa chỉ: 115 Nguyễn Huệ, Q.1, Tp.HCM
BĐD sẽ tập hợp danh sách đóng góp của khách hàng và công khai các khoản đã chi trên website. Nhằm công khai, minh bạch các khoản đóng góp và chi phí.
Các ý kiến đóng góp xin khách hàng liên lạc qua website www.petrovietnamlandmark.org hoặc email [email protected] hoặc điện thoại 0902944711.
Xin chân thành cảm ơn. Thay mặt BĐD.
Nguyễn Thị Thuỳ Mỵ
